工 程 简 讯

一、在建项目

1、第一分公司

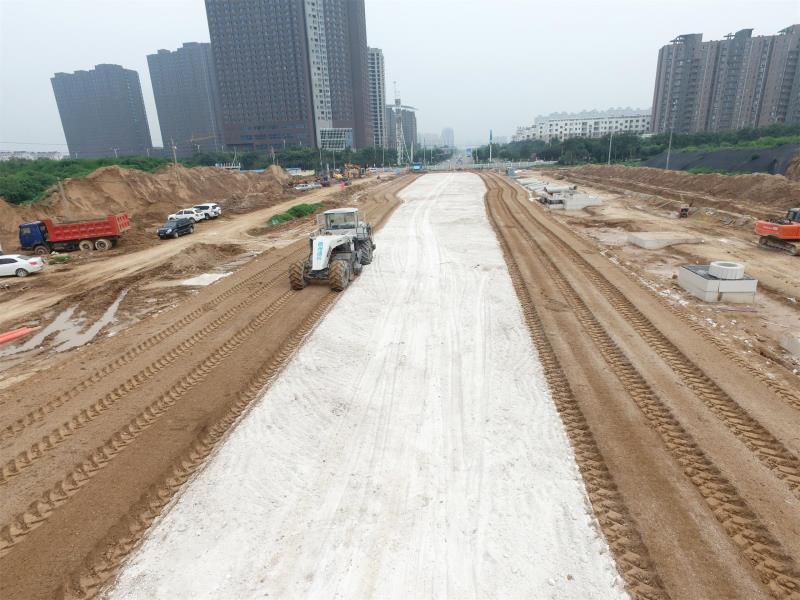

德州市德城区阳光路道路建设及排水工程、实华北路滨河北路排水工程(一标段)。道路全长1472米,设计断面14米机非混行车道,两侧3米人行道。2016年7月1日开工,已清表1100平方米,余方弃置2250立方米,铺筑两步石灰粉煤灰稳定土840米,两步石灰粉煤灰稳定碎石232米。下一步计划完成剩余两步石灰粉煤灰稳定碎石基层的铺筑,路基养护以及路缘石安装。项目负责人:李丽。

2、第二分公司

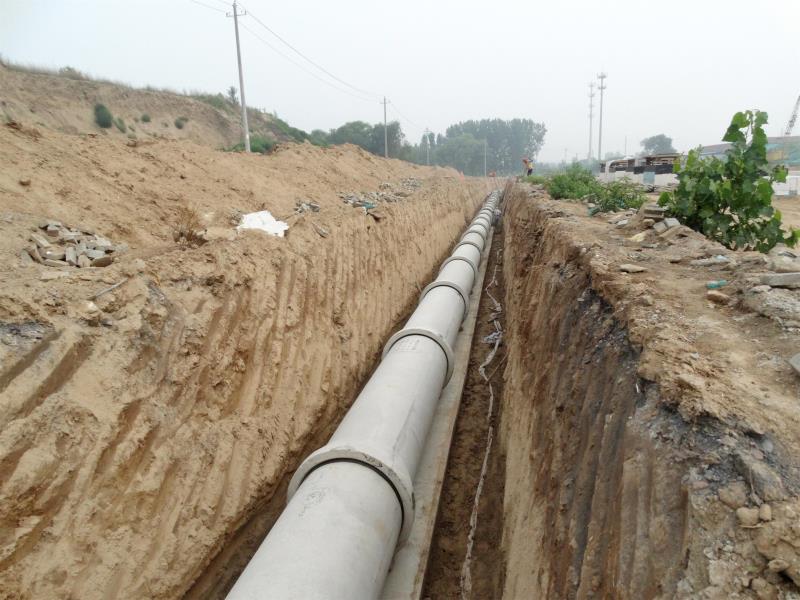

德州市广川大道北延道路及绿化、地下管廊工程,2015年9月6日开工,2016年2月15日续建。道路总长度1072米,管廊总长度975米。目前已完成管廊主体868米,保护层、柔性防水完成838米,灰土回填36000立方米,廊内底板防水细石砼层铺筑504米。绿地内清表91050平方米,快车道铺筑灰土补强层11600平方米,东侧慢车道铺筑灰土补强层1802平方米。下一步将完成剩余的灰土补强层,雨、污水管道的施工,海绵工程施工。项目负责人:董超。

德州市德城区新华街道办事处兄弟干渠津豪路交通桥工程项目,2016年4月15日开工。已完成28米灌注桩10根、承台浇筑205.14立方米、台身浇筑250.47立方米、土方回填7184立方米、挡墙砌筑134.1立方米、台背回填405立方米、雨水管道铺设62米,台帽浇筑17.04立方米,路沿石安装60米。近期计划完成预制板安装及桥面铺装。项目负责人:邱篷子。

3、园林分公司

德州市德城区新华街道办事处道路绿化项目于5月17日中标。工程位于新华工业园华润南路(双一路至津豪路),施工内容整理绿化用地、乔灌木载植工程、草坪、色带、地被植物种植,计划工期30日历天。2016年5月26日开工,已完成600株法桐种植。由于季节性因素影响,现已暂停施工,计划9月份复工完成剩余苗木种植。项目负责人:曲永美。

二、其他工作

1、6月28日,“山东省市政金杯示范工程”奖考核组对我公司申报的德州市经九路设施建设项目道路及绿化施工工程进行考核,总体评价良好。

2、近期进入雨季,降水量增大,各项目部积极做好防汛工作,保证工程顺利进行。
